Tiến độ các dự án năng lượng trọng điểm quốc gia đang được triển khai tại Đồng Nai

Tỉnh Đồng Nai cầu các địa phương và đơn vị liên quan bàn giao mặt bằng dự án nhà máy thủy điện Trị An mở rộng chậm nhất là ngày 15/11. Tương tự, với các dự án giải tỏa công suất Nhà máy Điện Nhơn Trạch 3 và 4 phấn đấu xong mặt bằng trước ngày 15/11.
Ngày 5/11, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà đã làm việc với Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng.
Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), trên địa bàn tỉnh Đồng Nai hiện có dự án nhà máy thủy điện Trị An mở rộng và nhóm dự án lưới điện giải tỏa công suất nhà máy nhiệt điện Nhơn Trạch 3, 4 nằm trong danh mục dự án năng lượng trọng điểm quốc gia đang được triển khai. Trong quá trình thực hiện, vẫn còn nhiều khó khăn, vướng mắc, đặc biệt là trong công tác giải phóng mặt bằng.

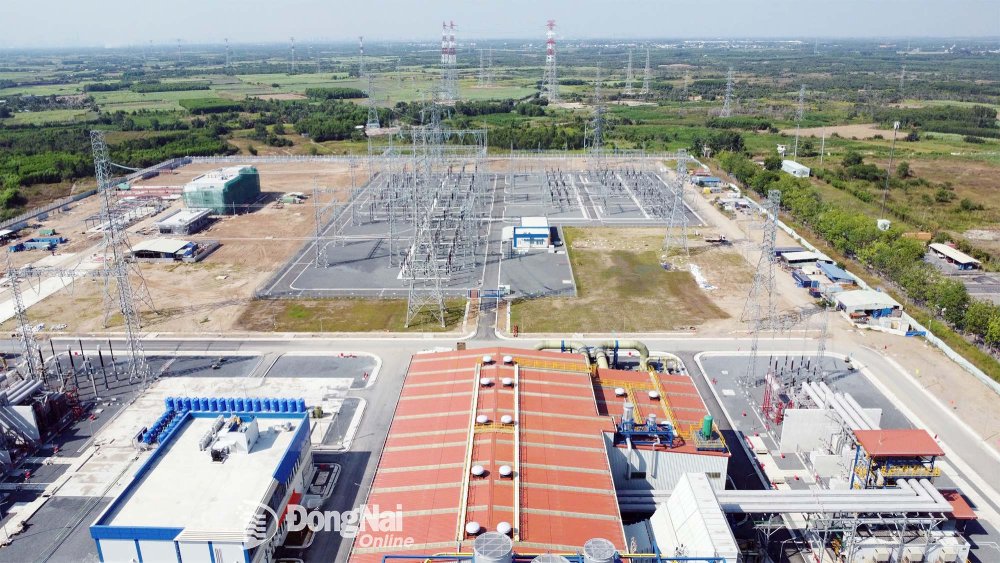

Sân phân phối điện và đường dây giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và 4. Ảnh: Báo Đồng Nai
Đối với dự án thủy điện Trị An mở rộng, nhiều hạng mục thuộc đường găng tiến độ như cửa lấy nước, đường ống áp lực, bãi đổ thải, khu vực 2 đầu cầu Hiếu Liêm... vẫn chưa thể thi công theo kế hoạch do chưa được bàn giao mặt bằng.
Tại công trình chính, còn 28 thửa đất giao khoán chưa phê duyệt phương án bồi thường, hỗ trợ, tái định cư. Chủ đầu tư kiến nghị tỉnh Đồng Nai chỉ đạo địa phương hoàn tất công tác bàn giao toàn bộ mặt bằng trong tháng 11/2025 để đảm bảo tiến độ dự án.
Phó Chủ tịch UBND tỉnh Đồng Nai cho rằng, tiến độ bàn giao mặt bằng của dự án đang chậm so với yêu cầu của Trung ương, nếu tiếp tục kéo dài sẽ ảnh hưởng lớn đến tiến độ thi công và phát triển kinh tế - xã hội của tỉnh.
Đối với nhóm 5 dự án lưới điện giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và 4, Ban Quản lý dự án các công trình điện miền Nam cho biết, có 2 dự án đã hoàn thành nhưng thủ tục chưa xong, còn 3 dự án vướng mắc chủ yếu liên quan đến lập, phê duyệt phương án bồi thường và chi trả tiền cho hộ dân.
Chủ đầu tư kiến nghị UBND tỉnh Đồng Nai chỉ đạo các xã: Đại Phước, Phước An, Nhơn Trạch và An Phước khẩn trương hoàn tất các thủ tục, bàn giao mặt bằng trong tháng 11/2025 để thi công, sớm phát huy hiệu quả đầu tư của các nhà máy điện.
Đối với dự án này, lãnh đạo UBND tỉnh Đồng Nai yêu cầu các địa phương khẩn trương tháo gỡ các vướng mắc liên quan đến mặt bằng.
“Hằng tuần, chủ đầu tư, địa phương gửi báo cáo tiến độ, vướng mắc phát sinh về cho UBND tỉnh thông qua Sở Công Thương để kịp thời có chỉ đạo giải quyết”, Phó Chủ tịch UBND tỉnh Đồng Nai chỉ đạo.
Về mặt bằng, đối với nhà máy thủy điện Trị An mở rộng, tỉnh Đồng Nai chỉ đạo xã và các đơn vị bàn giao mặt bằng càng sớm càng tốt, chậm nhất là ngày 15/11. Tương tự, với các dự án giải tỏa công suất Nhà máy Điện Nhơn Trạch 3 và 4 phấn đấu xong mặt bằng trước ngày 15/11.
EVN được yêu cầu phối hợp chặt chẽ với địa phương trong việc chi trả tiền cho các hộ dân; cung cấp đầy đủ hồ sơ để địa phương hoàn tất thủ tục pháp lý; chỉ đạo nhà thầu đẩy nhanh tiến độ thi công ngay khi có mặt bằng.
Thiên An

Bình luận

Bài viết tương tự:

TIN XEM NHIỀU:

TIN MỚI:

DƯ LUẬN QUAN TÂM:

Quân khu 7 Online

Theo dõi chúng tôi tại:

Cơ quan chủ quản: Bộ Tư lệnh Quân khu 7

Giấy phép số 486/GP-BTTTT ngày 28/07/2021

© Báo Quân khu 7 điện tử giữ bản quyền nội dung trên website này.

Tòa soạn: 17/12 Hồ Văn Huê, phường Đức Nhuận, TP. Hồ Chí Minh

Tổng Biên tập: Đại tá Nguyễn Văn Bắc

Email: bao@qk7.vn | info@baoquankhu7.vn | 1
